Informasjon om byggearbeider

Her finner du informasjon om byggearbeidene på de to anleggsområdene. Fra og med slutten av uke 31 (27. - 31. juli) vil det foregå sprengningsarbeider i Slemdalsveien. Se mer info under - både om dette og om aktivitet i byggegropene i sommer. .

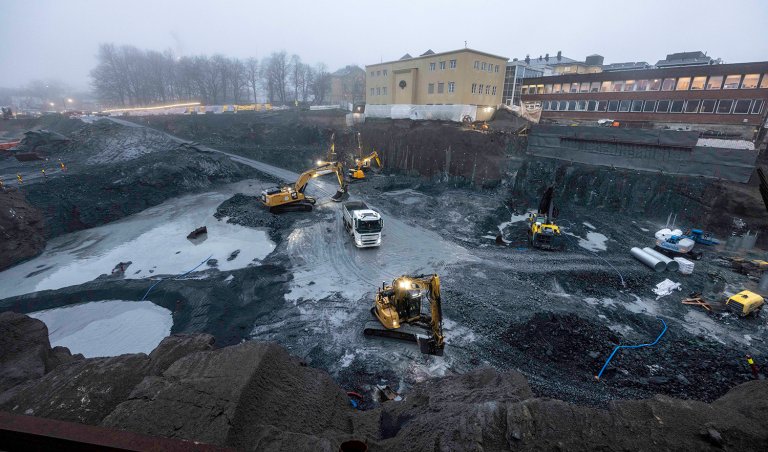

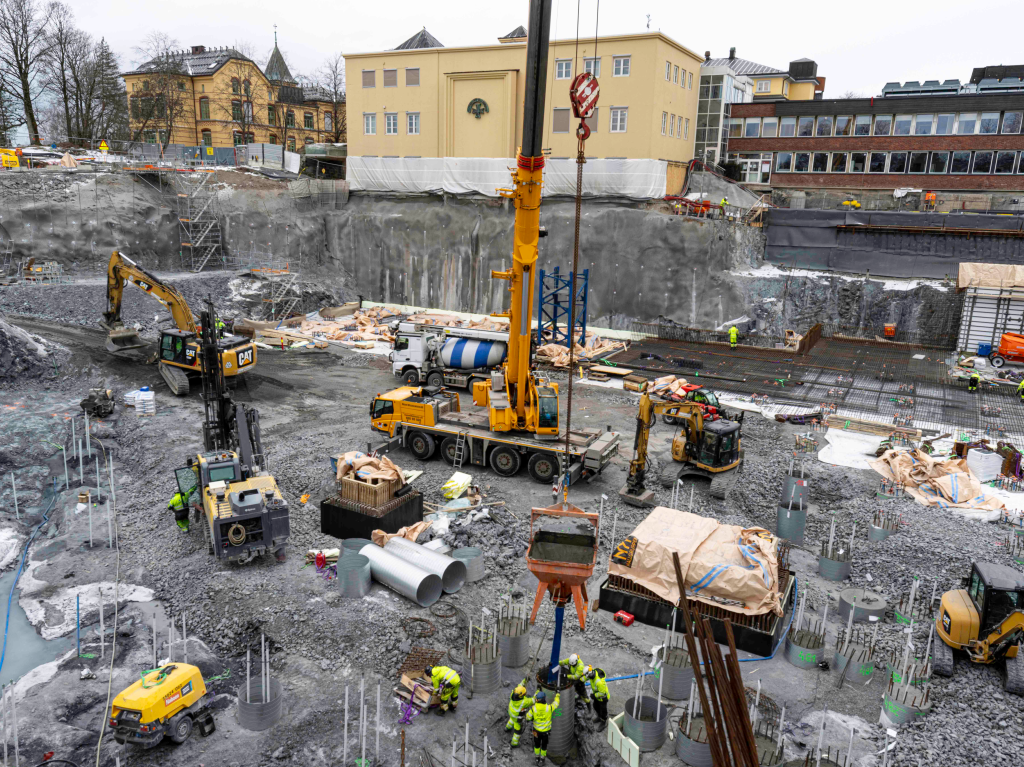

Store dimensjoner! Lengst nord i byggegropen ser vi at kjelleretasjene under utvidet campus for VID tar form. Der den blå kranen står er gulvet i den nye flerbrukshallen - se bilder under.

Sprengningsarbeider i Slemdalsveien

Fra og med slutten av uke 31 (27. - 31. juli) vil det foregå sprengningsarbeider i Slemdalsveien. Arbeidet er planlagt ferdig ila uke 35 (24. - 28. august), men dette avhenger av grunnforholdene. Det er forsiktig sprenginger som skal utføres da dette utføres tett på kritisk infrastruktur som t-bane, bilvei og bebyggelse. Arbeidene vil foregå i perioden fra uke 31 til uke 35 med sprengning 2-3 ganger om dagen i tidsrommet mellom kl. 08:00 og 17:00 mandag til torsdag.

Varsling ved sprenging: Sprenging varsles med sirene (korte støt før salven og ett langt støt etterpå). Området blir avsperret under sprengning. Når det varsles om sprengning: gå vekk fra vinduer, altaner, verandaer, uteområder og lignende som vender ut mot arbeidsstedet. Dette på grunn av faren for sprut ved uhell. Vi håper denne informasjonen er til nytte!

Ønske om sms- varsling før hver salve? Meld deg på SMS-varsling for sprengning på sms-varsling ved å sende navn og telefonnummer til AF.Diakonhjemmet@afgruppen.no

Arbeid i bpggegropene i sommer

Campus Diakonhjemmet:

  • Det vil være arbeid i hele sommer - ca 70-80% av full drift i byggegropa. Betongarbeidene vil pågå for fullt, men med noe mindre aktivitet ellers.

  • Spuntarbeidene i Slemdalsveien vil være ferdig midt i uke 28 (6.– 10. juli). Ellers vil det være lavt støyende arbeid (gravearbeid) gjennom sommeren.

Det nye sykehjemmet:

  • Lav aktivitet i fellesferien i juli (uke 28-30 - dvs 4. – 24. juli).

  • Mesteparten av arbeidene vil foregå inne i bygget.

Ferdsel gjennom parken stenges 6. og 7. august

Den store grønne, mobile kranen inne på anleggsområdet til det nye sykehjemmet skal demonteres og fjernes. For å kunne få det til må kranen legges ned i sin fulle lengde, og skrus fra hverandre. Mens dette gjøres vil deler av parken være stengt for ferdsel. Stien gjennom parken vil være stengt på sørsiden (hjørnet av Diakonveien Omsorg+) og på nordsiden (ved sykkelparkering-skuret). Det betyr at all ferdsel må gå rundt på vestsiden av sykehuset.

  • Dette arbeidet gjøres torsdag 6 og fredag 7. august 2026. Det er beregnet å bruke cirka en arbeidsdag på jobben.

  • Skilt settes opp onsdag 5. august, dagen før området sperres av. Det er Skanska (entreprenør) som lager skilt, setter disse opp og håndterer sperringer av området i parken.

  • Det vil bli satt opp informasjonsskilt på begge sider av gangveien i parken, og ved inngangen til sykehuset.

  • Avsperringer og skilt fjernes så snart arbeidet med demontering av kranen er ferdig på fredag.

  • Den demonterte kranen skal fraktes vekk på lastebiler. Lastebilene losses inne på anleggsområdet til sykehjemmet, og bilene skal kjøre ut via Diakonveien.

Lysregulering i Slemdalsveien

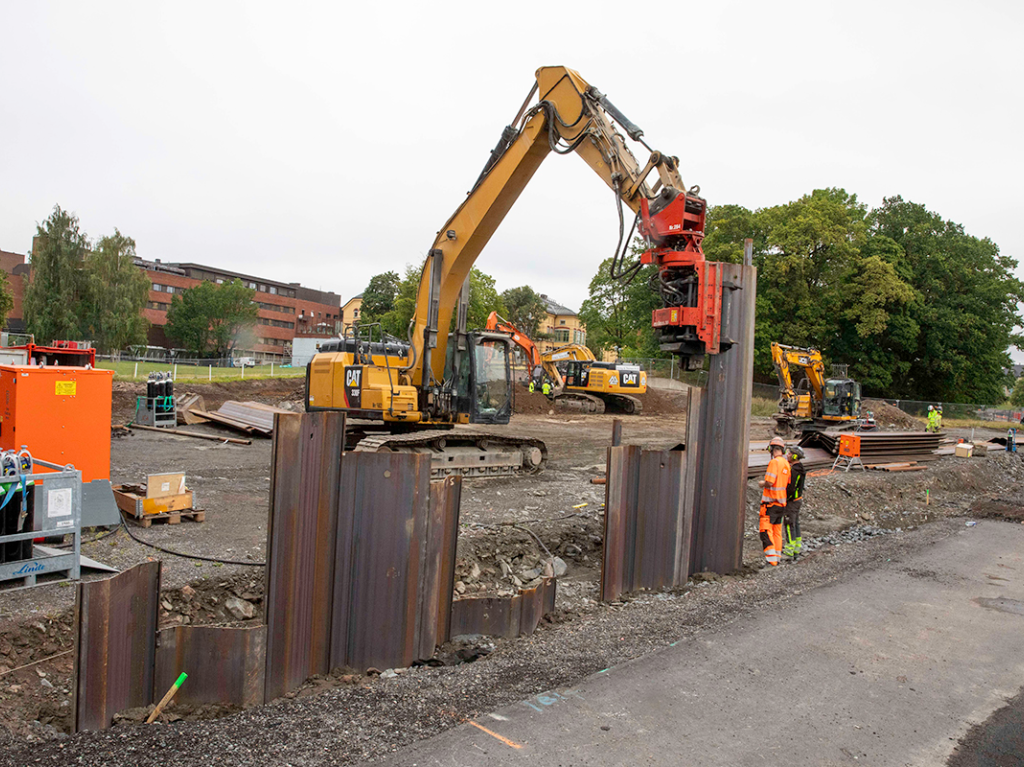

I uke 19  (4. – 10. mai) startet arbeider i Slemdalsveien i forbindelse med etablering av en kum som skal sikre drift og kapasitet på eksisterende vann- og strømanlegg i området. I forbindelse med arbeidene vil det være omlegging av kjøremønsteret i Slemdalsveien, ved krysset der Hafslundveien kommer inn:

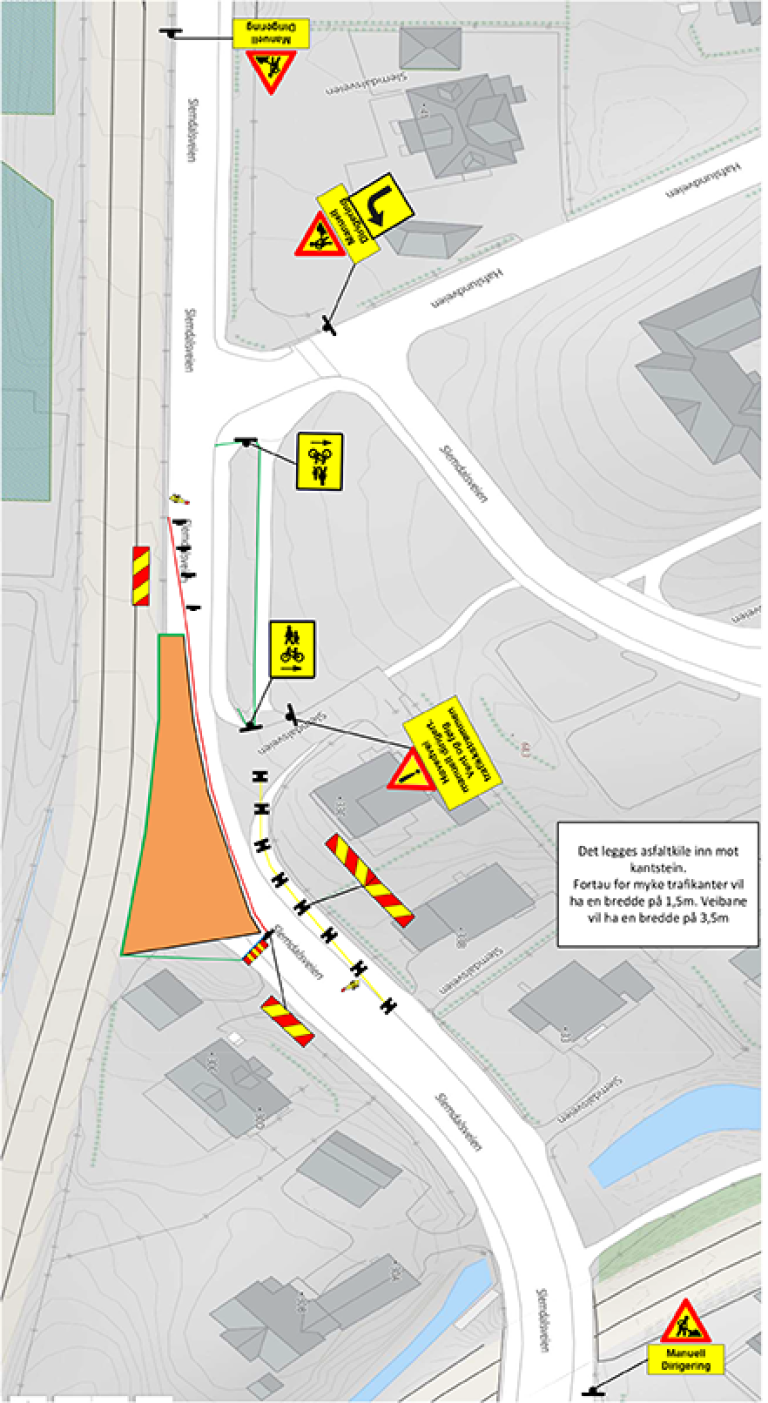

  • Fra onsdag 6. mai vil sørgående fil i Slemdalsveien bli stengt like nord for krysset til Hafslundveien og like sør for arbeidsområdet (se kart under).
  • Arbeidene vil pågå i 6 måneder og sørgående fil vil være stengt i hele denne perioden.
  • For å sikre best mulig flyt i trafikken vil det være manuell dirigering av trafikken i rushtiden på hverdager fra kl 07 – 09 og fra kl 14 – 17 på begge sider av arbeidsområdet.
  • Utenom de nevnte tidsrom vil det være lysregulering. Se kart under.

Vi ber bilister tilpasse farten, respektere skilting og manuell dirigering, og ta hensyn til gående og syklende. Det vil i starten være ekstra oppmerksomhet rundt arbeidsområdet for å vurdere ytterligere tiltak som kan sikre ferdsel for gående og syklister.

Vi vil gjøre vårt beste for å redusere ulempene for naboer og trafikanter.

Med forbehold om endringer.

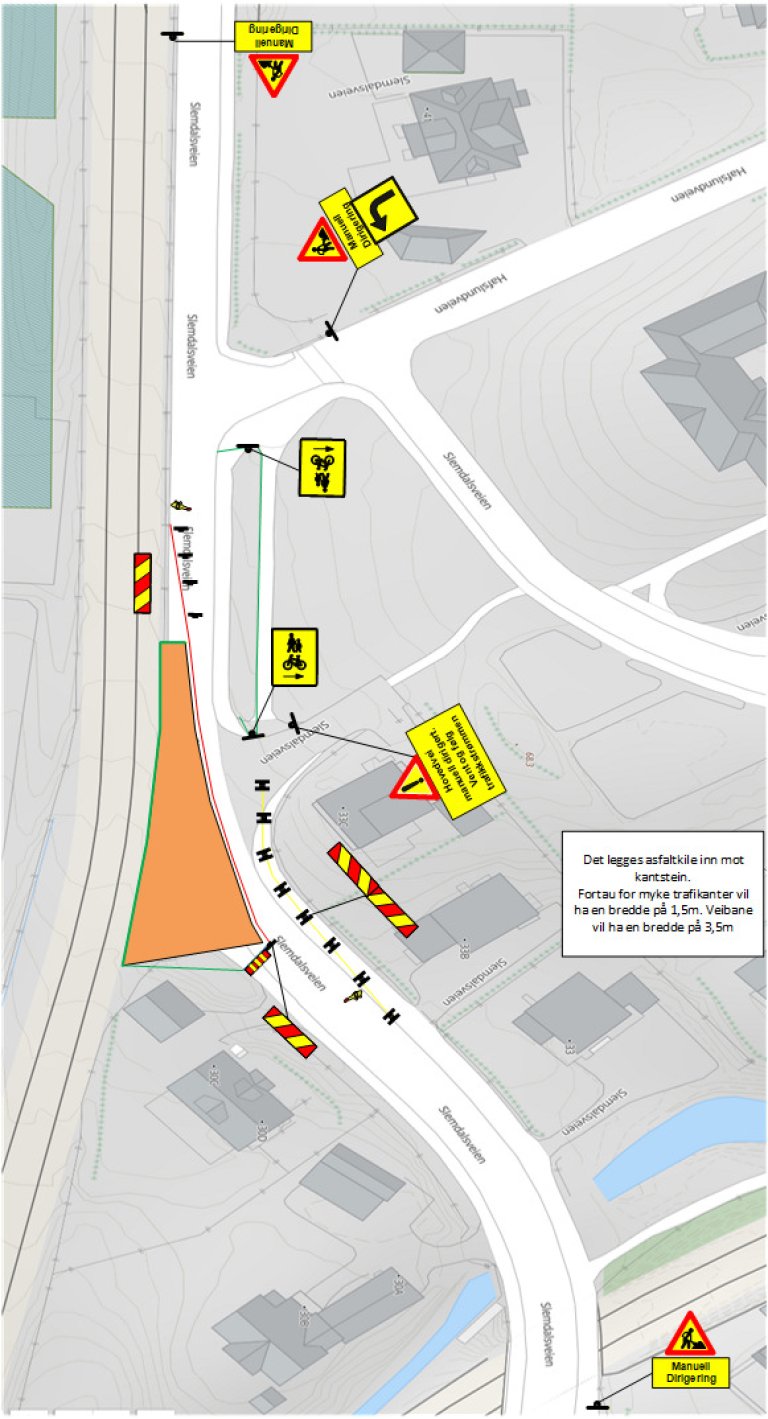

Kart som viser arbeidsområdet (orange felt) og skiltplan for omliggende område. Arbeidsområdet ligger der Hafslundveien kommer inn på Slemdalsveien.
Kart som viser arbeidsområdet (orange felt) og skiltplan for omliggende område. Arbeidsområdet ligger der Hafslundveien kommer inn på Slemdalsveien.

Bymiljøetaten har ansvar for trafikale forhold i hele perioden.

De første dagene etter stengingen 6. mai vil vi ha bemanning til stede for å observere situasjonen og fange opp eventuelle utfordringer tidlig. Denne tilstedeværelsen er ment for observasjon og justering i oppstartsfasen.

Eventuelle bekymringer knyttet til trafikkavvikling i andre deler av strekningen må tas videre direkte med Bymiljøetaten.

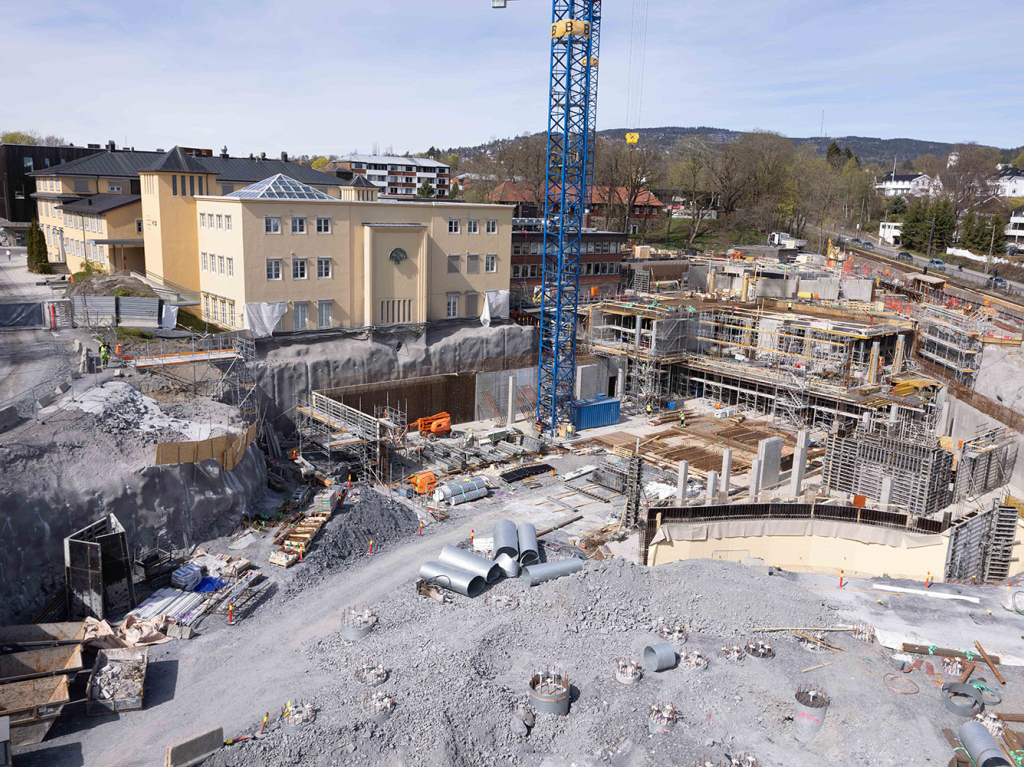

Tomten for Campus Diakonhjemmet ligger helt nord på eiendommen.

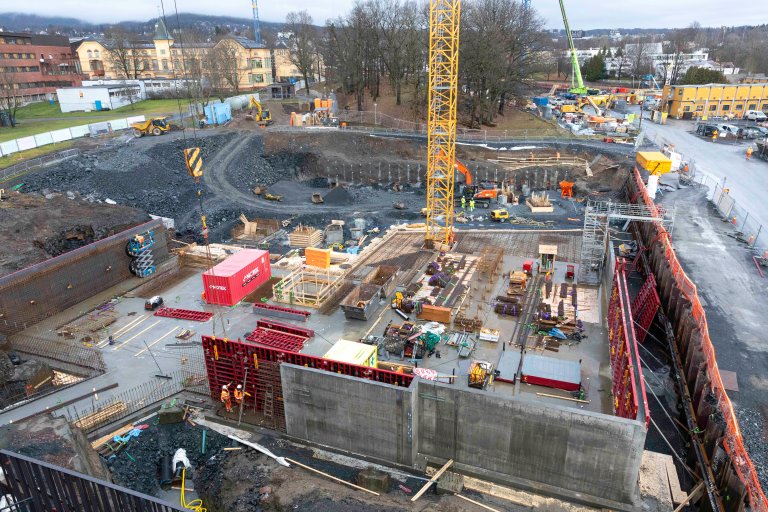

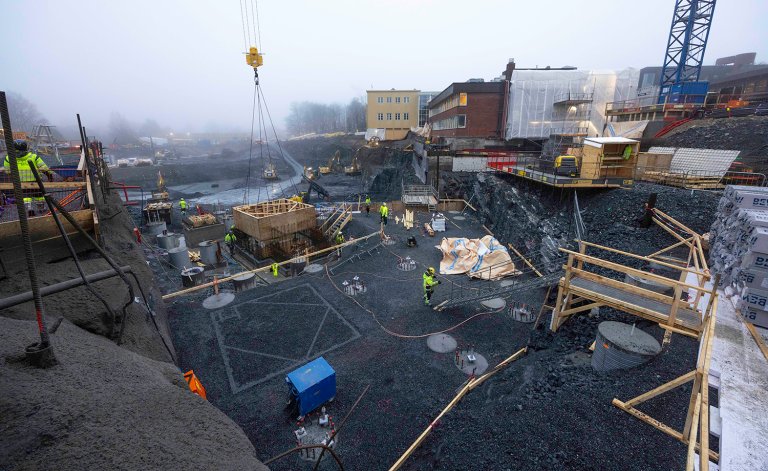

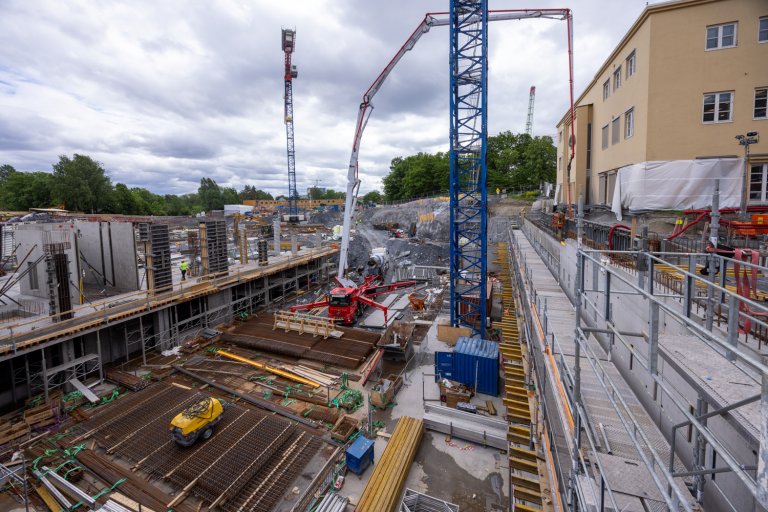

  • BETONGARBEIDER: Fram til sommeren vil det være full aktivitet med betongarbeider.

  • MONTERING MASSIVTRE: Arbeidene med å montere massivtre i etasjene til det nye campus for VID vitenskapelige høgskole. Massivtre er krysslimte sjikt av planker som settes sammen til solide elementer. Elementene lages av Splitkon på Åmot.

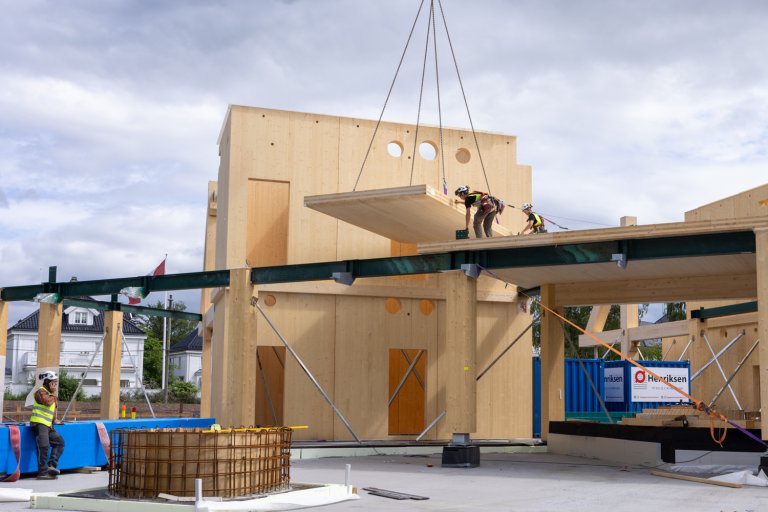

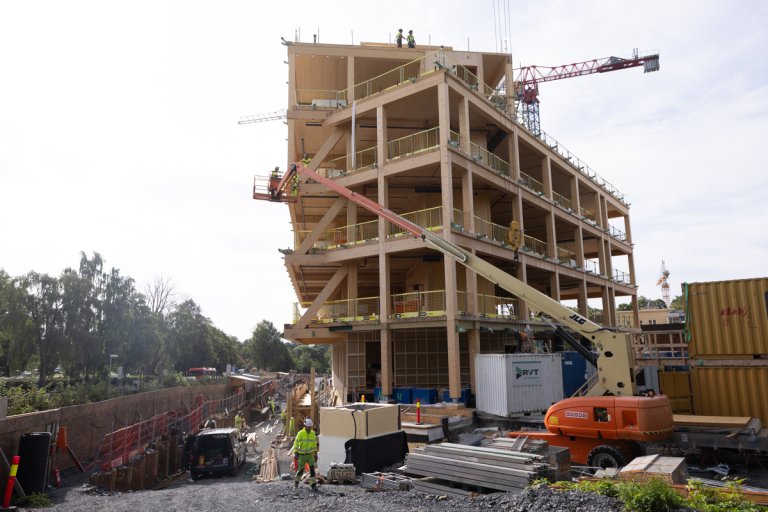

    Montering av massivtre i etasjene på det nye campus til VID vitenskapelige høgskole.

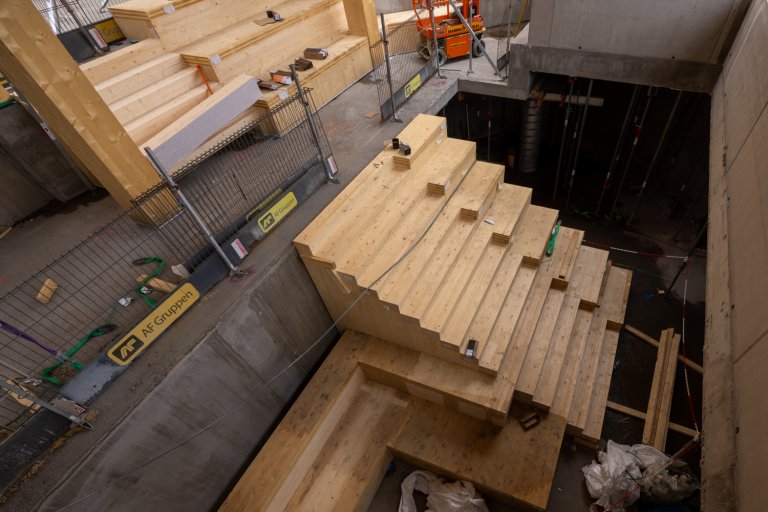

    Den første trappen i tre er på plass!

  • TRANSPORT: Arbeidet med nytt campus for VID vitenskapelige høgskole medfører at det blir en del transport mellom port B og C inne på eiendommen. Det vil være vakter som følger transporten ut og inn av portene.

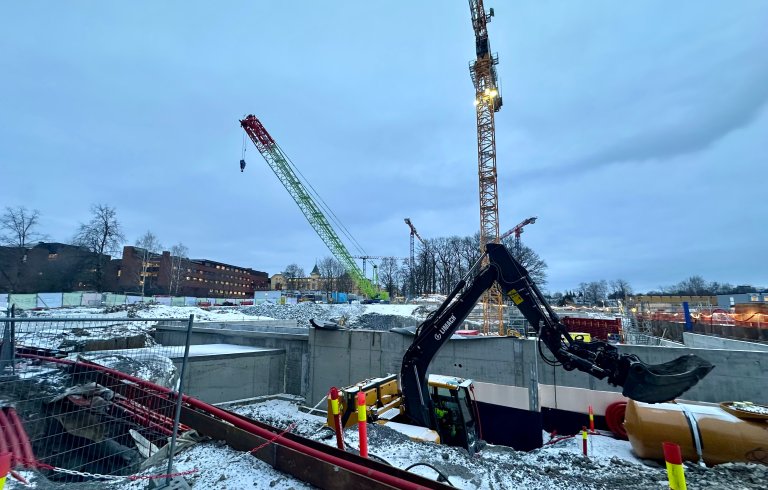

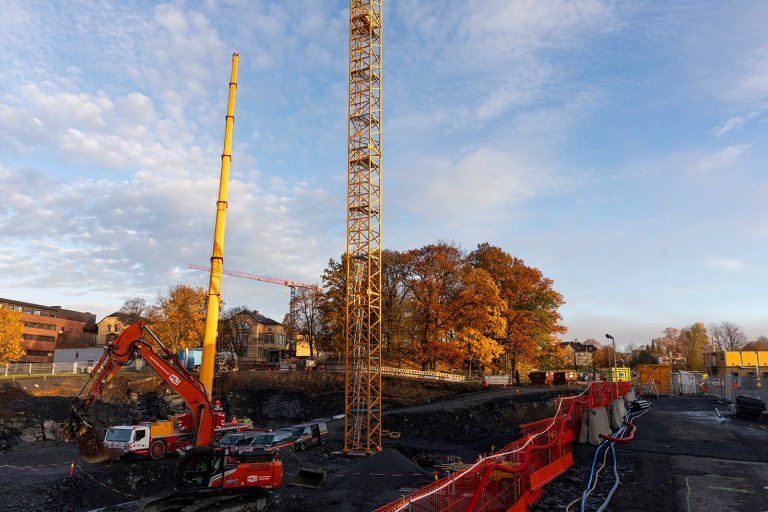

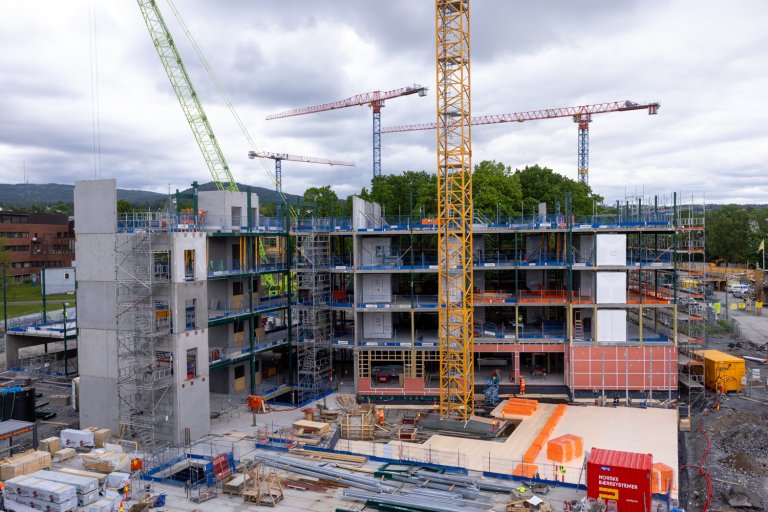

  • TRE TÅRNKRANER: Anleggsområdet har tre store tårnkraner. I løpet av de neste månedene vil det bli tydelig for alle som passerer at campusbygget er på vei opp av byggegropen.

Med forbehold om endringer.

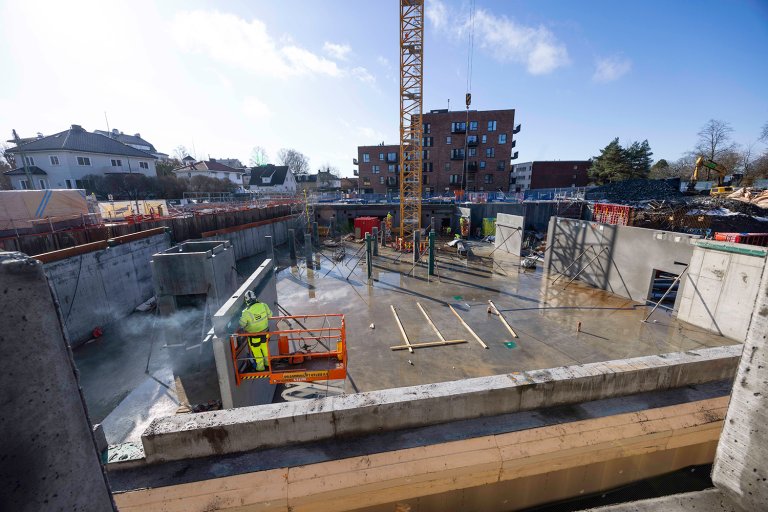

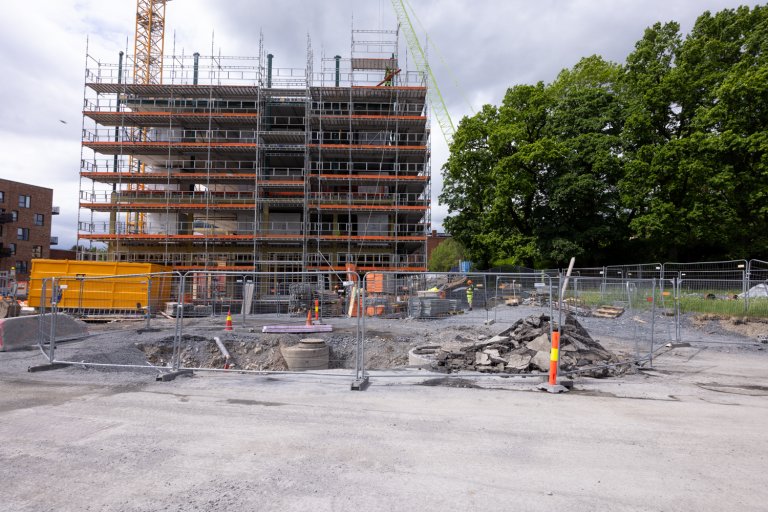

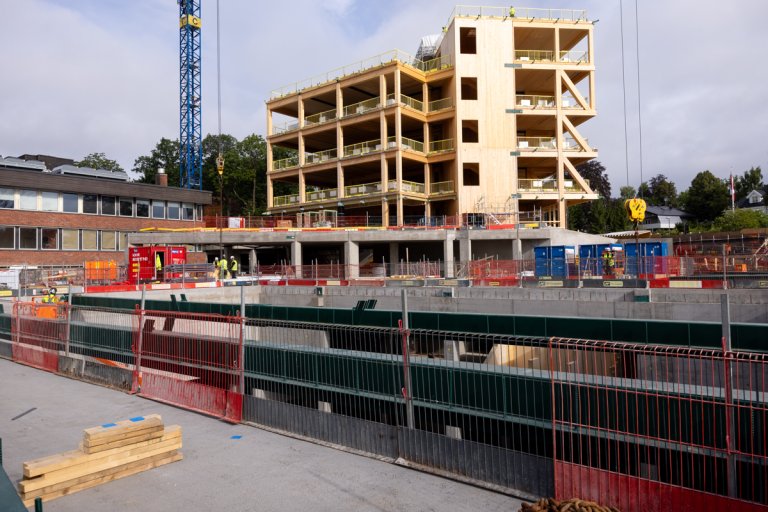

Veggene vokser rundt det som skal bli en ny flerbrukshall.

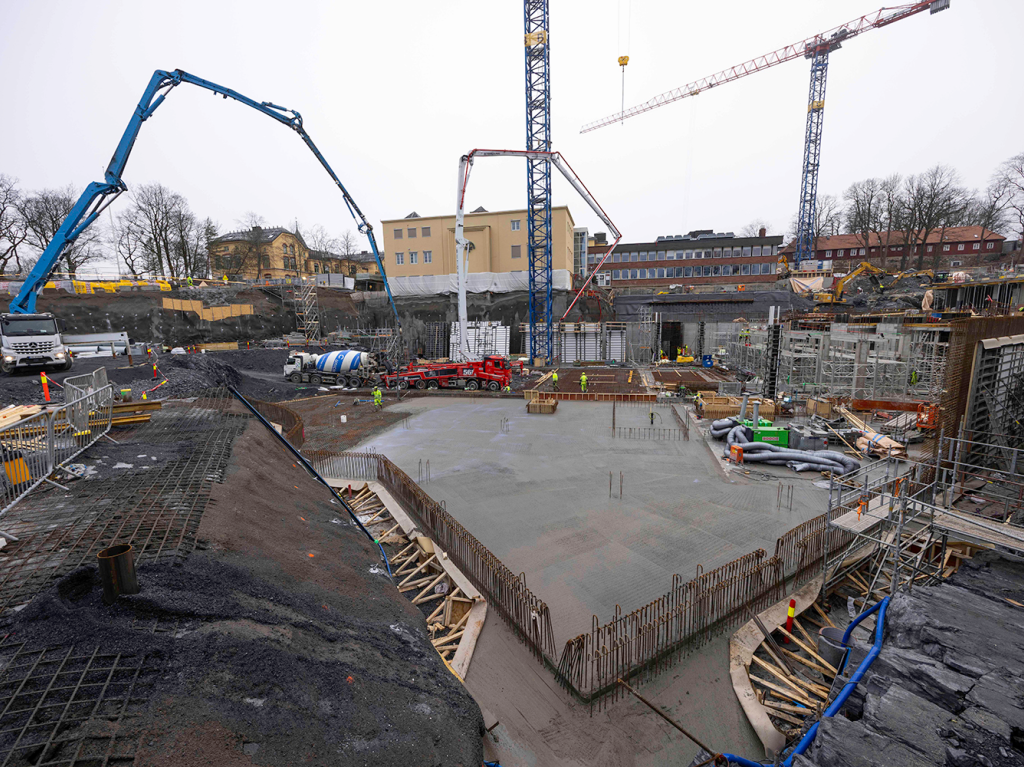

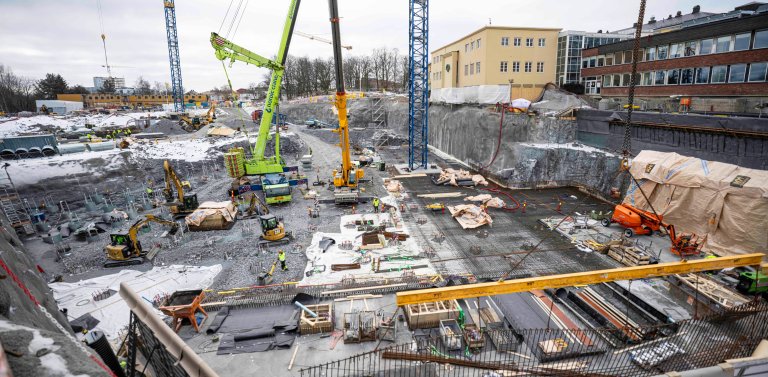

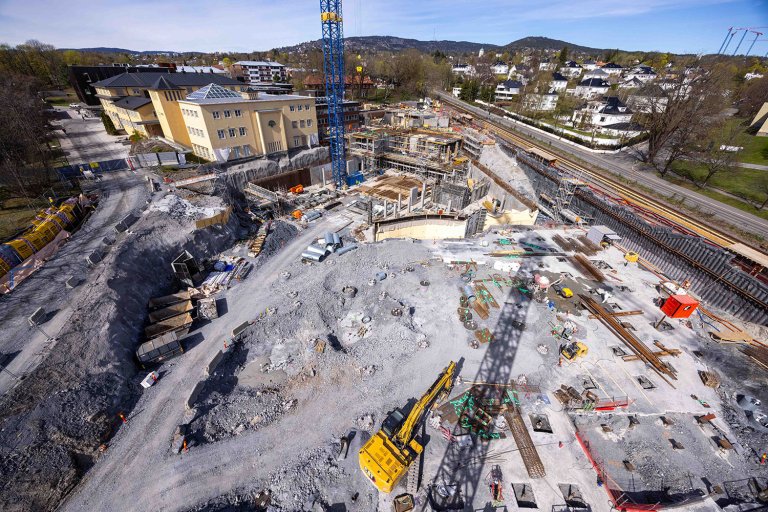

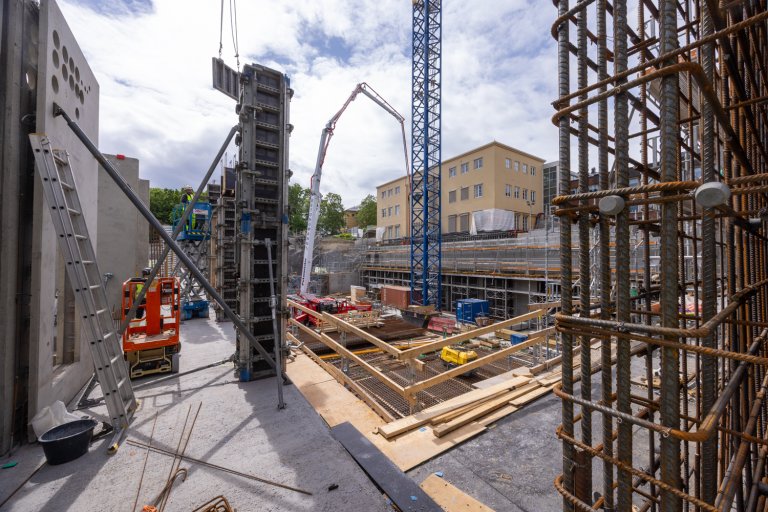

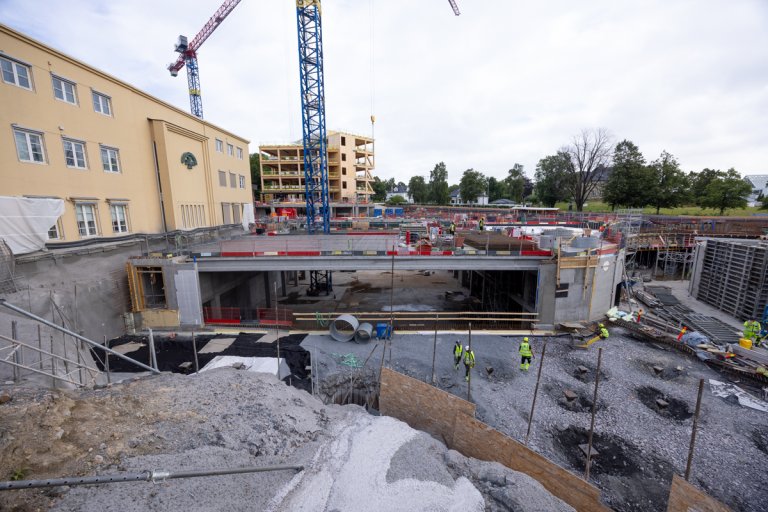

Byggegropen til Campus Diakonhjemmet.

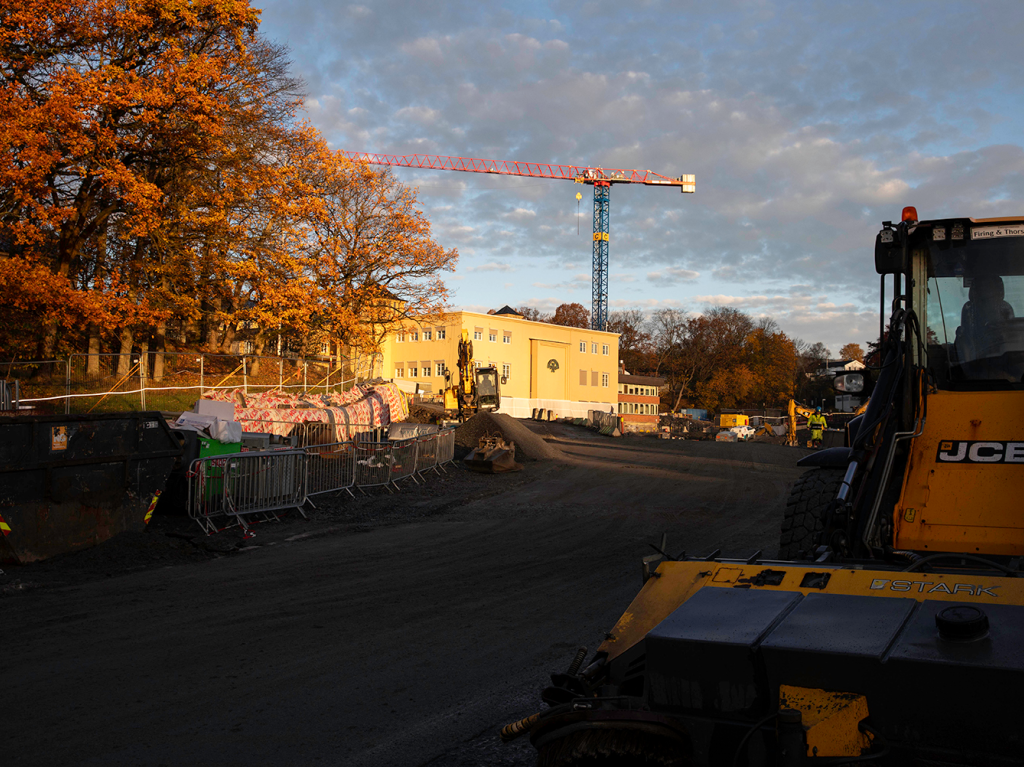

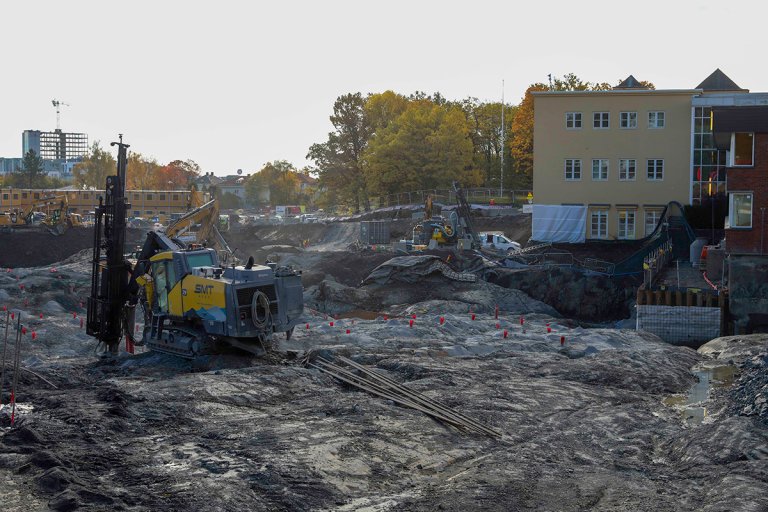

Tomten for det nye sykehjemmet ligger nord for Diakonveien Omsorg+.

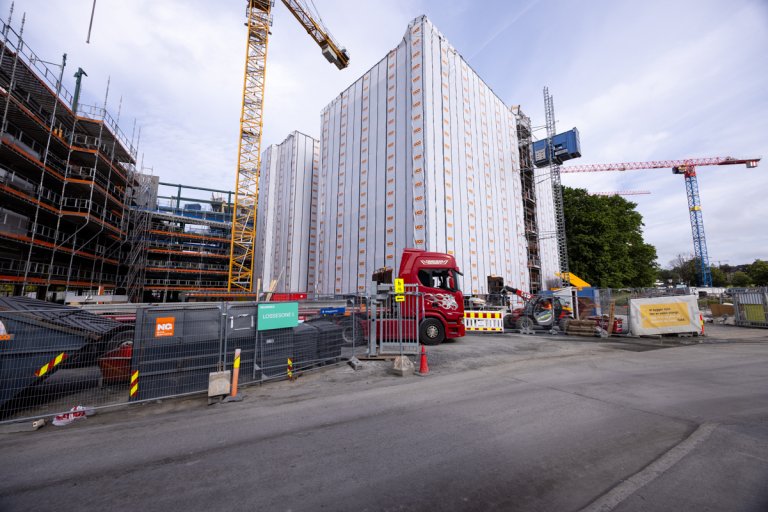

  • TUNGTRANSPORT: I forbindelse med montering av betongelementer vil det komme en del tung transport inn Diakonveien og opp til byggeplassen. Det er da viktig å holde god avstand til anleggsmaskiner og lastebiler. Følg skiltingen og sperringer som er satt opp, og følg instrukser fra mannskap som passer på at transporten går forsvarlig for seg.

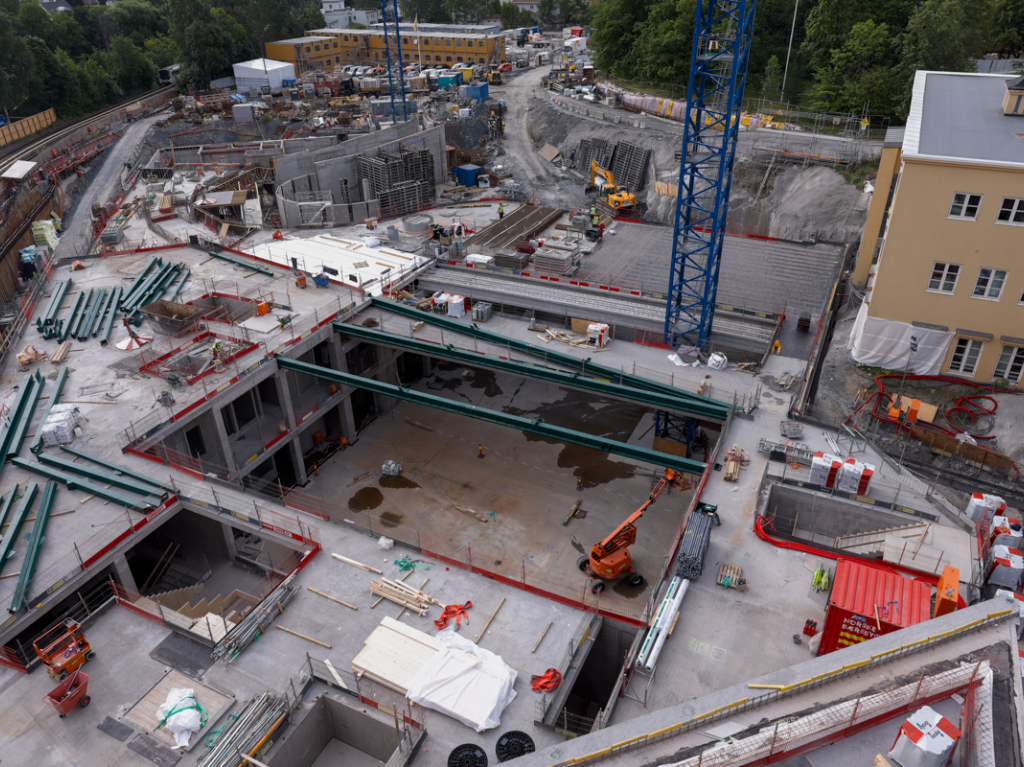

    Etasjene kommer på plass i det nye sykehjemmet.

    Utsikt fra en av etasjene mot eikekollen
    Fra Diakonveien - eikekollen til høyre og Diakonveien Omsorg+ til venstre.

  • Med forbehold om endringer.

To anleggsområder

NB! Det er to anleggsområder på Diakonhjemmets eiendom (se kartet under):

  • Tomten for Campus Diakonhjemmet ligger helt nord på eiendommen.
  • Tomten for det nye sykehjemmet ligger nord for Diakonveien Omsorg+.

Under vil du finne kart og mer detaljert beskrivelse av hva som skjer i de to anleggsområdene som nevnt over.

Trykk på +-tegnet til venstre på stripen under så åpnes et felt med kart og mer detaljert informasjon.

Kartet viser Diakonhjemmets eiendom. Dette vil være situasjonen etter at byggegjerdene er montert rundt Campus Diakonhjemmet.  ​De blå feltene er tomtene hvis det skal bygges, og de røde strekene viser de nye veiene fotgjengere og syklister må bruke inn til sykehuset og VID.
Trykk på firkanten i øvre høyre hjørne så forstørres kartet.

Bruk Steinerud stasjon i stedet for Frøen

NB: Vi henstiller om at flest mulig bruker Steinerud T-banetasjon i stedet for Frøen stasjon. Mengden av anleggstrafikk inn og ut av anleggsområdene vil øke kraftig de neste ukene.

Ved at flere bruker Steinerud stasjon unngår man mest mulig gangtrafikk gjennom området, og man slipper omveier og støyende anleggsmaskiner. Takk!

I Ruter-appen står det varsel der folk oppfordres til å bruke Steinerud stasjon.

ANLEGGSTRAFIKK:

Det er etablert en felles trafikkplan for å ivareta naboer og mye trafikanter på en sikker måte.

Vær oppmerksom på at det fremover vil være mye anleggstrafikk inn og ut av området. Denne trafikken kommer fra begge de to byggeplassene og vil kjøre inn/ut via Diakonveien og Sørkedalsveien.

Lastebilene skal holde maks 15 km/t  i Diakonveien.

Ved anleggsportene i Diakonveien vil det tidvis være bemanning for å styre trafikken og vurdere eventuelle ytterligere behov for sikring.

Her er noen av de tiltakene som vurderes mot støy:

  • Kontinuerlig måling av støy via støymåleren som er satt opp i nærområdet.
  • Vurderer fortløpende om det er behov for støyskjerming på utsatte områder.
  • Det er blant annet montert en to meter høy støyskjerm langs gjerdet ved barnehagens uteareal.
  • Det legges en liten «pute» med småstein/sand i bunn av lasteplanet til lastebilene ved utlasting av stein for å dempe støy når stein faller ned på lasteplanet.

Dispensasjon fra støyforskriften:

Campus Diakonhjemmet:

Fra 15. juni 2026 til 31. desember 2026 har totalentreprenør, AF Gruppen, fått dispensasjon fra støyforskriften i Oslo. I denne perioden gjelder følgende arbeidstider:

Støyende arbeider:

Mandag – fredag: kl. 07:00 – 19.00 og Kl 19.00 – 07.00

Lørdager:  Kl. 08:00 – 16:00.

Sterkt støyende arbeider:

Mandag – fredag: Kl. 08:00 – 17:00 og 17:00 – 19:00.

Det nye sykehjemmet

Det nye sykehjemmet har Skanska, som er totalentreprenør, fått dispensasjon fra støyforskriften som gjelder fram til 05.07.2026.

Mandag - fredag:

  • Kl 0700-1900: Støyende arbeider
    Ved sterkt støyende arbeider er det planlagt innlagte pauser kl 1100-1200 og 1500-1600.
    Eksempel på sterkt støyende arbeider er banking, pigging, metallstøt, opplasting av stein og saging av betong.

Det er plassert desibel-målere rundt byggeplassen som vil varsle byggeplass-ledelsen når støynivå nærmer seg det øverste tillatte nivå, som er beskrevet i restriksjoner gitt av Bydelsoverlegen i Vestre Aker. Berørte naboer kan kontakte Bydel Vestre Aker på tlf. 21 80 21 80 vedr evt. spørsmål til regelverket eller dispensasjonen som er gitt.

Her er noen av de tiltakene som vurderes mot støv:

  • Kontinuerlig måling av støv i området.
  • Området rundt brakkerigg asfalteres for å redusere støvskyen.
  • Vanningssystem på byggeplass for jevnlig spyling av maskiner og utstyr, samt vanning av rivemasser.
  • Anleggsvei ned i byggegrop etableres med asfaltgrus for å redusere støv
  • Fortløpende vurdering for feiing av asfaltene nedover Diakonveien.

Arbeidstider er normalt:

  • Mandag – torsdag: kl 07.00 – 19.00
  • Fredager: kl 07.00 – 17.00.
  • Ved behov vil det være arbeid enkelte lørdager kl. 08:00-16:00.

Det er normalt ikke anleggsarbeider på søndag og helligdager.

Fra 1. januar 2026 til 31. juni 2026 har totalentreprenør, AF Gruppen, fått dispensasjon fra støyforskriften i Oslo. I denne perioden gjelder følgende arbeidstider:

Mandag – fredag:

  • Kl 07.00 – 19.00: Støyende arbeider
  • kl 08.00 – 19.00: Sterkt støyende arbeider

Lørdager:

  • Kl 08.00 – 16.00: Støyende arbeider.

AF Gruppen er totalentreprenør for Campus Diakonhjemmet.

«Vi i AF Gruppen kan nå endelig som totalentreprenør av prosjekt Campus Diakonhjemmet sette i gang arbeidene med et svært spennende byggeprosjekt!

Vårt prosjektteam har i hovedsak røtter fra to tidligere prosjekter i AF, krydret med litt nytt og ungt pågangsmot. Sammen utgjør vi en sammensveiset og kompetent gjeng som ønsker en tett og konstruktiv dialog med de rundt oss. Vi vil gjøre vårt ytterste for å ta vare på de rundt, og samtidig gjennomføre prosjektet på en god måte.

Det vil bli invitert til et informasjonsmøte på riggen mot høsten, mer info vil komme.»

Dersom du har ytterligere spørsmål i forbindelse med den byggemessig gjennomføringen på byggeplass, kan du kontakte AF Gruppen sitt prosjektteam:  AF.Diakonhjemmet@afgruppen.no

Skanska er totalentreprenør for nytt sykehjem.

De har en egen prosjektside for det nye sykehjemmet.

Ved spørsmål direkte til byggeplass benyttes epostadressen steinerudhjemmet@skanska.no

I 2025 gjøres flere store oppgraderinger av T-banenettet i Oslo og Bærum. I perioder vil det bli buss for T-bane på flere strekninger, og Majorstuen stasjon vil være stengt deler av året.

Vi oppfordrer derfor til å følge med på Ruters nettsider for å se hvordan din reise påvirkes av disse oppgraderingene.

Følg med på Ruter sine nettsider.

Du kan også bruke Ruters reiseplanlegger for å planlegge din reise til og fra Diakonhjemmet.

Et byggeprosjekt kan enkelt skissert deles inn i tre ulike faser:

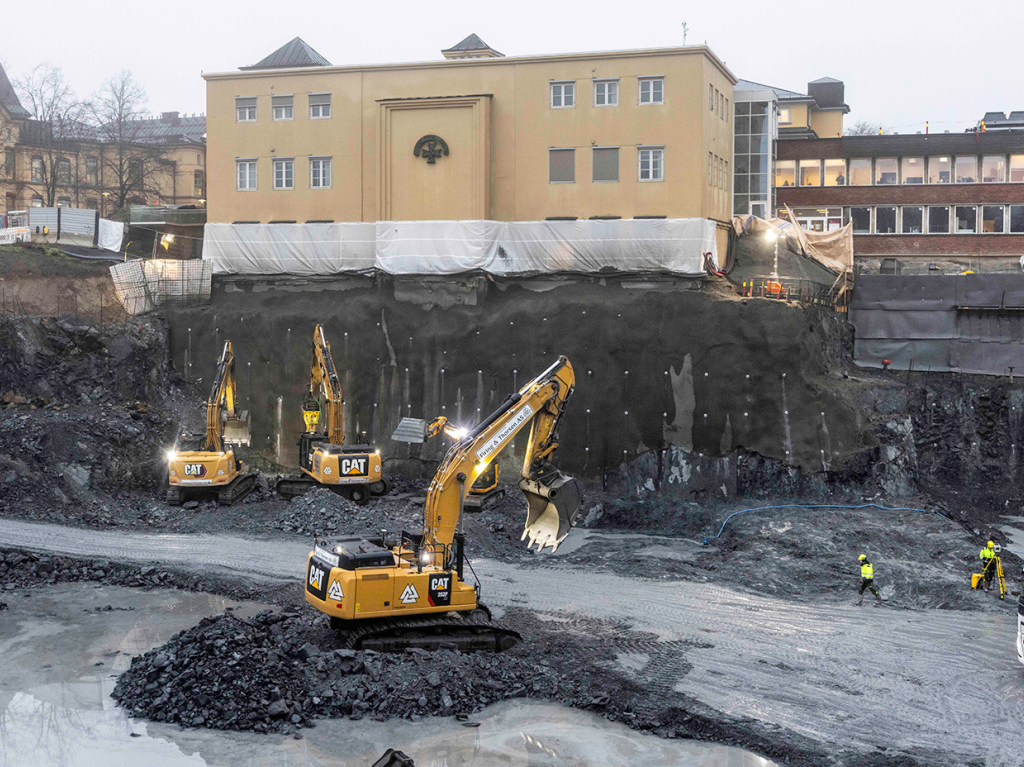

Arbeider i byggegrop

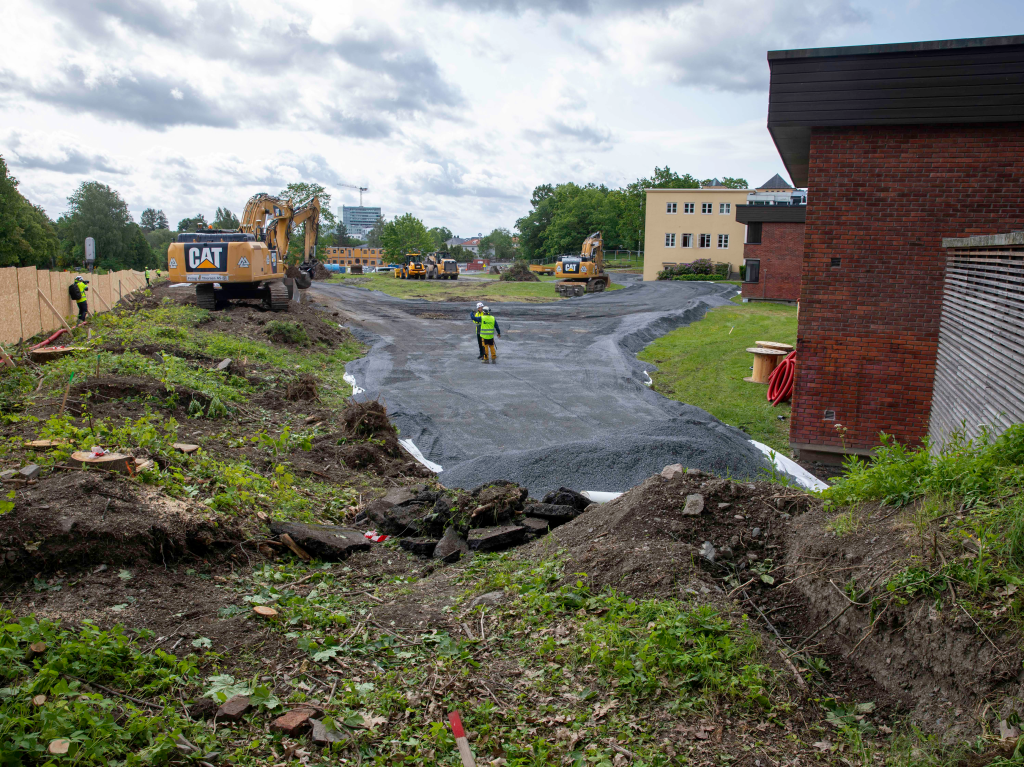

  • Sikring av området, sprengning av fjell/stein, utgraving av tomt og transport av masse ut av byggegropen.
  • Dette er den fasen som medfører mest støy og støv, og det er mye transport ut og inn på området.
  • Varighet for Campus Diakonhjemmet: ca 6-7 måneder
  • Varighet for sykehjemmet: ca 4 måneder

Betongarbeider til bygget blir tett

  • Betongarbeider til hele bygningsskallet er ferdig.
  • I denne fasen vil det også være mye transport ut og inn fra byggeplassen, men det vil være mindre støy enn fra fase 1.
  • Varighet for Campus Diakonhjemmet: ca 18 måneder
  • Varighet for sykehjemmet: ca 13 måneder

Innvendig arbeid fra tett bygg til ferdigstillelse

  • Mesteparten av arbeidene foregår i denne fasen innvendig.
  • Noe transport inn og ut av området.
  • Varighet for Campus Diakonhjemmet: ca 15–16 måneder
  • Varighet for sykehjemmet: ca 9 måneder

Med forbehold om endringer.
